遂宁市扎实推进成达万高铁建设

来源:市发展改革委 发布时间:2023-10-30 15:05 浏览次数: 字体: [ ] 收藏 打印

  成达万高铁开工建设以来,为抢抓项目建设黄金施工期,遂宁市委、市政府高位推动、部门联动、路地协同,采用领导挂帅、倒排工期、挂图作战、任务分解、定期协商等模式全力推进境内成达万高铁建设,各项工作取得明显成效。

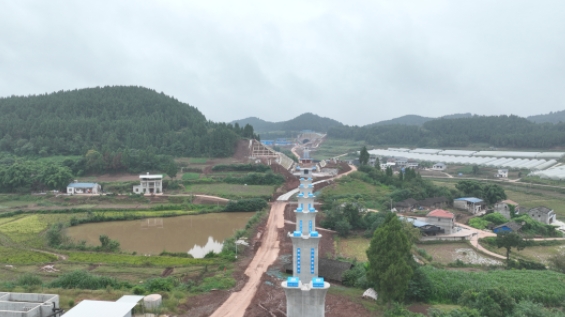

成达万高铁安居青峰村大桥施工现场

突出问题导向,坚持高位推动

  市和沿线县(区)分别成立项目建设指挥部,组建6个专项工作组,抽调精兵强将充实铁路建设力量,做好服务协调保障工作。项目开工以来,坚持以问题为导向,市委、市政府召开全市推进大会2次、专题会议6次,市委、市政府主要和分管领导10余次深入一线踏勘施工建设现场,解决阶段性问题30余个,有效解决征地拆迁、三电迁改、资金筹集等重难点问题。实现整个项目“三个第一”,即全线第一个实现隧道贯通、110千伏高等级电力和军用干线光纤迁改、专项债券全部发行成功的市,推动项目建设取得实质性进展。

  截至目前,全市境内累计完成房屋拆迁约20万平方米,占红线内拆迁总量的85%;已贯通隧道6座,开工施工点176个,占总量的72%,开累完成工程产值超18亿元,累计完成工程和征地拆迁计价43.17亿元,居沿线各市首位。

突出要素保障,构建绿色通道

  资金保障到位。举全市之力筹措相关资金。创新地方政府专项债券申报合作模式,在项目全线首个启动、申报、成功发行成达万高铁征地拆迁专项债券,累计发行债券资金31亿元。

  用地保障到位。落实“用地保姆”“容缺审批”等服务机制,手把手指导用地单位完善申报资料,采取“齐备一宗、审批一宗”模式,加快临时用地审批;及时启动征前手续办理,全力推进永久用地报征工作。

  施工协调到位。每周深入施工现场了解施工困难,每月搜集项目建设中的矛盾问题,每季召开指挥部调度会议研究解决问题的办法措施,为项目加快推进奠定了坚实基础。

突出以人为本,破解征拆难题

  成立工作专班。市、(县区、园区)、镇村均成立了铁路建设征地拆迁工作专班,与项目业主、设计单位、施工单位建立联动协调机制,组建征地拆迁突击攻坚队伍,高效开展征拆工作。

  加强政策宣传。召开村组干部会、村民大会、党员大会,通过村村通广播、发放宣传手册、上门做工作等方式,宣传征地政策和铁路建设重大意义。

  落实标准程序。严格落实国家、省、市、县(区、园区)征地拆迁标准程序,公开、公正实施补偿,全力满足被拆迁户的合理合法诉求;定期开展资金使用管理检查督察,适时组织专项审计调查,确保资金使用依法合规。

  贯彻以工代赈要求。协调施工单位就近采购生活必需品,就近招募农民工,力所能及为当地群众创造收益,改沟、改渠、改路和施工便道建设,尽力方便群众生产生活,成达万高铁建设赢得了广大群众的支持,无重大信访事件发生。

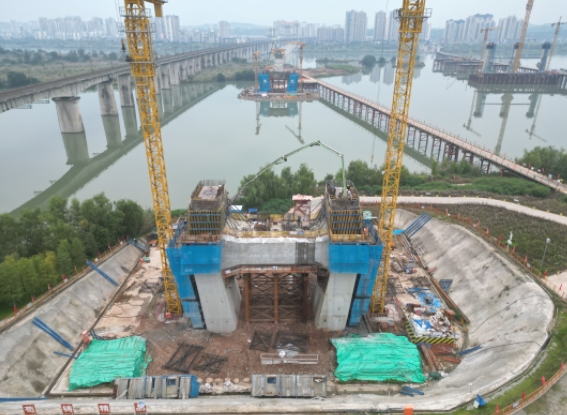

成达万高铁涪江铁路特大桥施工现场
